Ремонтная кампания в рамках проекта «RE:КОНСТРУКЦИЯ-2017»
в филиале «Т ПЛЮС» продолжается
Работы по перекладке магистральных тепловых сетей по ул. Кузнецова, которые планировали закончить 31 августа, завершены с опережением графика.
Напомним, что два года трубопровод здесь находился в неудовлетворительном состоянии, подача теплоресурса по нему не производилась. Теплоснабжение этой части города обеспечивалось по кольцевой схеме смежного участка. Таким образом, даже при локальных работах на тепловых сетях без горячей воды (а зимой – и без тепла) оставалась бы вся территория этого крупного микрорайона города.

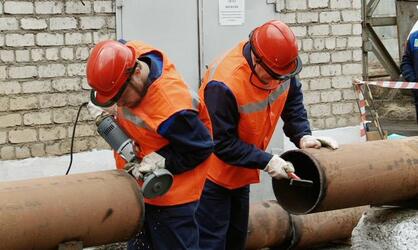

По итогам реконструкции здесь заменено около 328 метров магистрального трубопровода на новые предварительно изолированные трубы с покрытием из пенополиуретана. Срок их эксплуатации – более 25 лет: вдвое больше, чем обычных. А потери тепла при транспортировке теплоносителя ниже в несколько раз.
29 августа восстановлено благоустройство, 30 августа в 4 часа утра возобновлено движение троллейбусов.
Новый асфальт и удобный заезд
Как переоформить лицевой счёт на нового собственника онлайн
Безопасный путь к домам и детской площадке
Эстафета добрых дел
Цветники со спиреями, качели и прогулочные дорожки
Самые читаемые новости
Редакция РК
Федерация ДЗЮДО проведет отчетно-перевыбоное собрание
Приглашаются члены организации
Евгений Боярченков
От детских городков до стадиона «Восток»
В 14-м округе Иванова подвели итоги подготовки проектов по «Местным инициативам»
